敦蓄电站引水高压道首个整节凑合节安装完成
6月6日,由水电七局机电安装分局敦化抽蓄金属结构厂承担施工任务的吉林敦化抽水蓄能电站引水高压管道施工支洞首个整节压力钢管凑合节安装完成。

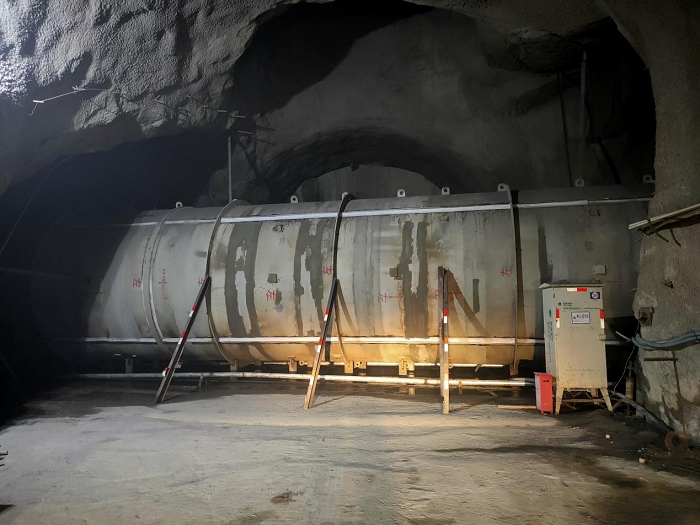

敦蓄电站引水高压管道设置中支洞、中支下岔洞及下支洞3条施工支洞,支洞与主洞交叉处共设置6个凑合节,并要求采取整节形式进行凑合、安装。此次安装的凑合节位于1号引水道下支洞处,内径3.8米、板厚66毫米,钢板为800兆帕级高强钢。凑合节管壁厚强度高,施工难度大,凑合节前、后管节安装高程及中心精度要求高。为减少凑合节现场配割难度,提高切割质量,结构厂精心组织、提前策划、反复测量凑合节现场安装尺寸,将凑合节余量转移到厂内切割,再直接运至现场安装。
首节凑合节安装的各项指标到达优良标准;焊缝经自检和第三方检测,一次合格率100%,获得业主、监理的一致好评,也为后续其他部位的凑合节安装提供施工经验。
据悉,敦蓄电站1号引水洞高压管道由上平段、上斜井、中平段、下斜井、下平段、钢岔管及支管组成,立面上采取双斜井布置,斜井倾角55°,钢管直径2.7~5.6米,壁厚18~66毫米,钢板材质为500兆帕、600兆帕、和800兆帕。钢管道长度达2080米,其中上斜井及弯段长420米,下斜井及弯段长467米。
目前,敦蓄电站1号引水洞已完成上斜井及上平段、中平上段、中平中段、下斜井及下平段压力钢管安装。此次,1号下平段凑合节的安装,为1号引水道具备充水条件迈进了一大步,也是复工后完成的首个节点。
同类文章排行
- 数显电动定扭矩扳手,数控伺服电动力矩枪,电机拧紧机,电动拧紧
- 波霆代理德国原装进口液压扭力扳手,数显充电,气动,电动定扭矩
- 如何选择液压螺栓拉伸器?
- 气动扳手原理和结构图详解
- 电动扳手48v与88v区别
- 液压螺栓拉伸器预紧力、拉力和扭矩的计算
- 气动扭矩扳手的保养方法
- 世界液压扳手10大品牌排行榜
- 液压扳手的螺栓扭矩选择
- 气动扳手扭力对照表
最新资讯文章
- 影响液压螺栓拉伸器预紧效果的因素有哪些?
- 液压泵常见问题发出噪音的四种原因及解决方法
- 液压螺栓拉伸器使用常见的故障怎么处理?
- 液压扳手泵站用液压油有什么要求?
- 螺栓拉伸器如何提高工作效率,还必须保证受力均衡?
- 液压螺栓拉伸器的安装调试注意事项及工作原理
- 液压拉伸器准备卸压前应注意的几点注意事项有哪些?
- 在现场驱动液压扳手如何更换驱动模块配件?
- 如何判断液压扳手拧螺栓有没有紧到位?
- 影响液压扳手扭矩精度的因素有哪些?
- 电动液压泵安装方法是什么?
- 液压拉伸器同心拧紧的优缺点分析
- 液压扳手分类特点和工作原理
- 中冶天工集团承建的鄂钢宽厚板厂轧机牌坊吊装就位
- 中国海装首台海上高定机型完成吊装
- 山东能源渤中海上风电项目首吊成功
- 田湾核电站OT403大修安全完成
- 大湾区首台“华龙一号”机组首个重大设备完成安装
- 华龙一号漳州核电1号机组发电机定子顺利吊装就位
- 全国首个分片式全钢塔筒风场开始批量吊装
